HISTORIA DE LA BASÍLICA

La Sagrada Familia es un templo excepcional, tanto por lo que respecta a su origen y a su fundación como por lo relativo a sus propósitos. Fruto de la obra del genial arquitecto Antoni Gaudí, fue un proyecto impulsado por y para el pueblo, y ya son cinco generaciones las que han ido viendo la evolución del templo en Barcelona. Actualmente, con más de 140 años desde la colocación de la primera piedra, la Basílica sigue en construcción.

La Sagrada Familia es un templo excepcional, fruto de la obra del genial arquitecto Antoni Gaudí. Actualmente, con más de 135 años desde la colocación de la primera piedra, la Basílica sigue en construcción.

espai blanc

espai blanc

espai blanc

HITOS DESTACADOS

1882

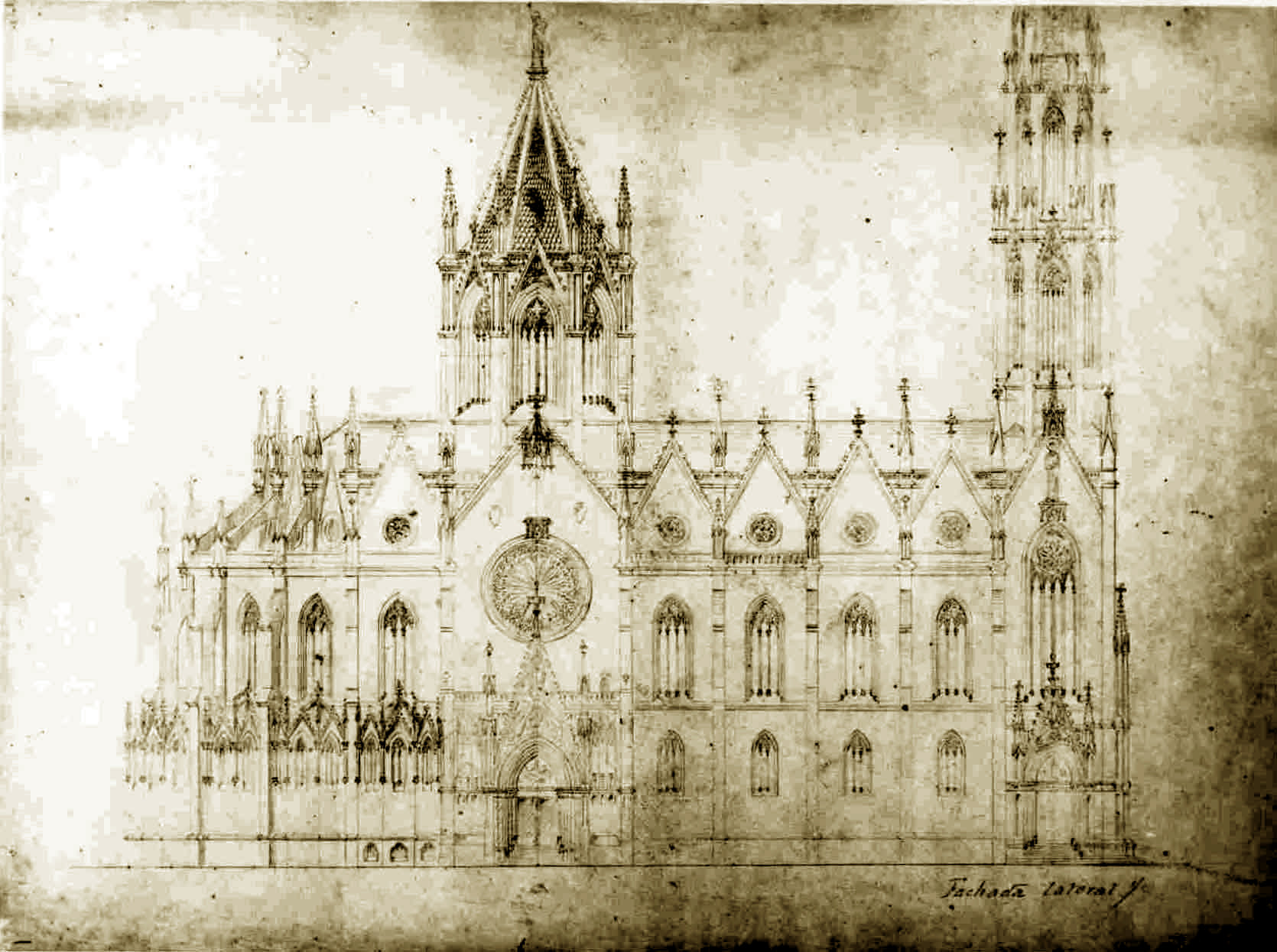

Proyecto de Francisco de Paula del Villar.
Dibujo original del proyecto que el arquitecto diocesano Francisco de Paula del Villar realizó para la Sagrada Familia, el cual, respondiendo a las pautas dominantes de la época, aplicaba las fórmulas propias del neogótico: ventanales ojivales, contrafuertes y arbotantes exteriores, y un campanario afilado. Divergencias de carácter técnico, relativas al coste de los materiales, conllevaron la destitución de este arquitecto y la elección de otro que comenzaba a destacar, Antoni Gaudí, que confirió una nueva orientación al proyecto y lo transformó en una ambiciosa propuesta de templo para la iglesia del futuro.
El 19 de marzo, el obispo Urquinaona coloca la primera piedra del templo.
1883
Antoni Gaudí asume el proyecto, encargo que compatibiliza con otras obras.
1885
Se inaugura la capilla de San José, en la cripta, y se celebran en ella las primeras misas.
1891
Comienzan las obras de la fachada del Nacimiento.
1914
Antoni Gaudí se dedica exclusivamente al templo, hasta su muerte.
1925
Se concluye el campanario de san Bernabé en la fachada del Nacimiento.
El campanario dedicado al apóstol Bernabé fue el único que Gaudí pudo dejar terminado.
1926
Gaudí muere, y su discípulo, Domènec Sugranyes, asume la dirección de las obras.
1936
La Sagrada Família es objeto de actos vandálicos como consecuencia de la Guerra Civil. Se queman planos y fotografías y se destrozan las maquetas de yeso.
1939

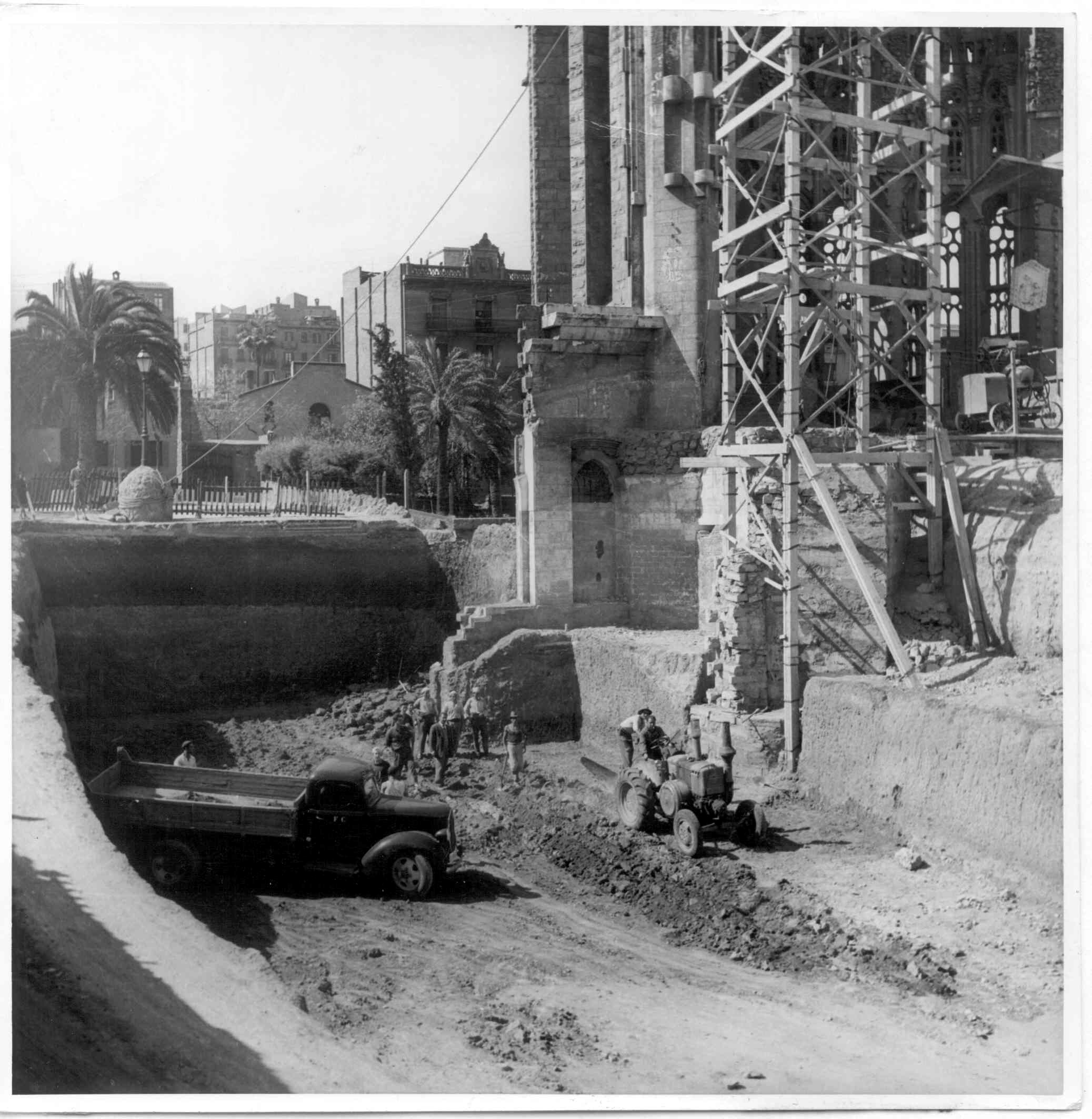

Francesc de Paula Quintana asume la dirección de las obras, que pueden continuar gracias al material que se salvó del taller de Gaudí y al que se reconstruyó a partir de fotografías y planos publicados.
1952
Se construye la escalinata de la fachada del Nacimiento, fachada que se ilumina por primera vez.
1954
Se inician los cimientos para construir la fachada de la Pasión.
1955
Se organiza la primera cuestación.
1958
El 19 de marzo, festividad de San José, se coloca en la fachada del Nacimiento el conjunto escultórico que representa a la Sagrada Familia, obra de Jaume Busquets.
1961
Se inaugura un museo para explicar a los visitantes los aspectos históricos, técnicos, artísticos y simbólicos del templo.
1966
Muere Francesc de Paula Quintana, y se hacen cargo de la dirección de las obras Isidre Puig i Boada y Lluís Bonet i Garí.
1976

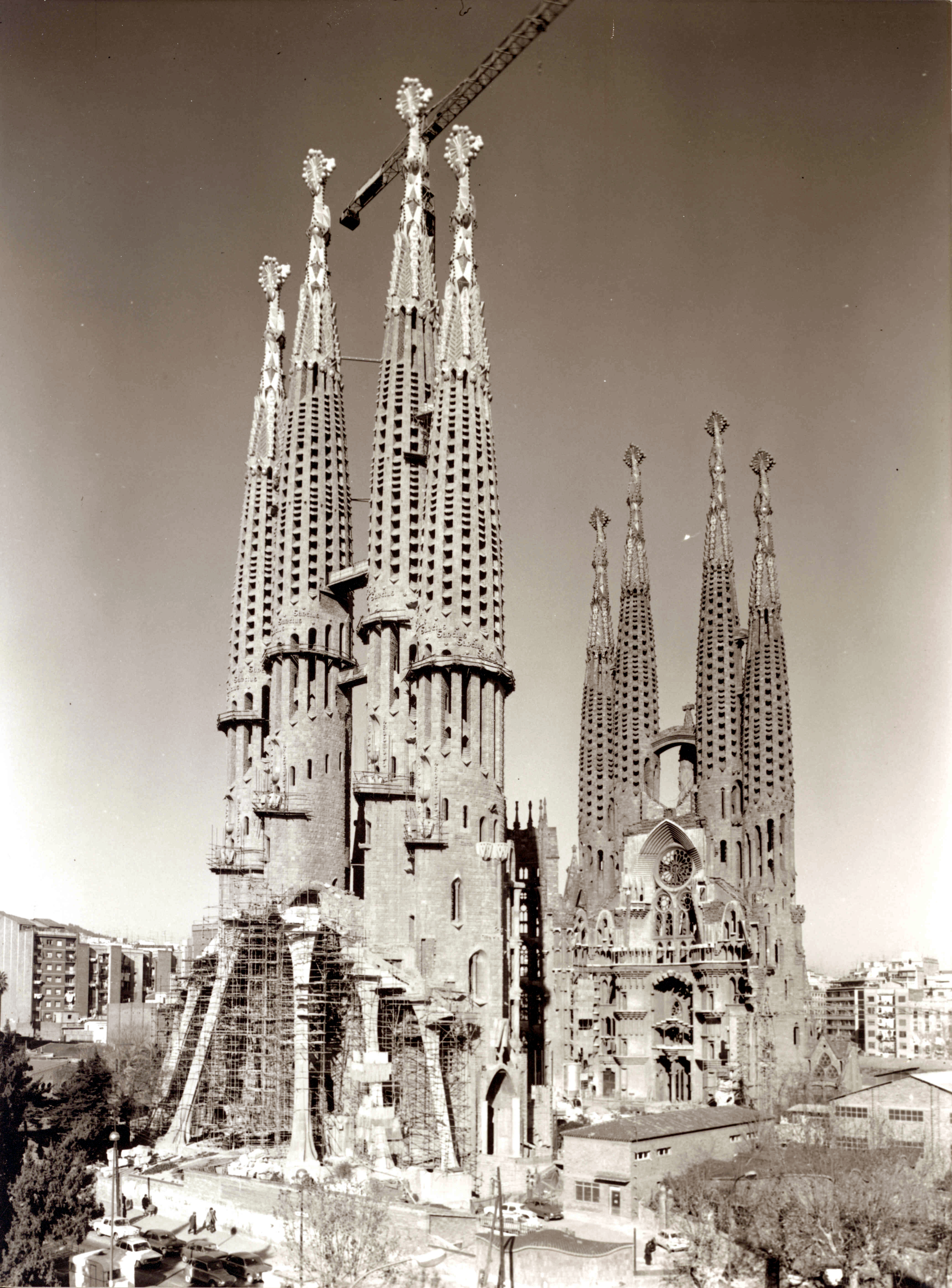

Se acaban de construir los campanarios de la fachada de la Pasión.
1978
Comienza la construcción de las fachadas de las naves laterales.
1983
Francesc Cardoner i Blanch asume la dirección de las obras.
1985
Jordi Bonet i Armengol es nombrado arquitecto coordinador y director de las obras.
1986
Se encarga a Josep Maria Subirachs la realización de los grupos escultóricos de la fachada de la Pasión.
1986
Se comienzan a construir los cimientos de todas las naves, las columnas, las bóvedas y las fachadas de la nave principal, los transeptos, el crucero y el ábside. Las obras se terminan en el año 2010.
Hasta mediados del siglo xx, en la construcción aún se usaban los andamios de madera, que no tienen nada que ver con los medios actuales.
2005
La fachada del Nacimiento y la cripta del templo entran a formar parte del Patrimonio Mundial de la Unesco.
2010
El 7 de noviembre del 2010, el papa Benedicto XVI dedica la Basílica al culto y la distingue como basílica menor.
2011
Se otorga el Premio Ciudad de Barcelona 2010, en el apartado de Arquitectura y Urbanismo, a la nave del templo.
2012
Jordi Faulí sucede a Jordi Bonet como arquitecto coordinador y director de las obras del templo de la Sagrada Familia, que prosiguen de acuerdo con las directrices de Antoni Gaudí.
2016
Se comienzan a alzar las torres de los Evangelistas, María y Jesús.
Finalización de la construcción de la sacristía de poniente y del claustro de la Virgen de los Dolores.
2018
Julio del 2018 Se coloca la Cruz en lo alto del frontón de la fachada de la Pasión.
2019
Llegan los primeros paneles de piedra de la torre de Jesucristo, y las torres de los Evangelistas y la de la Virgen María van cogiendo forma.
2020
Febrero de 2020 Las torres de Jesucristo y de la Virgen María superan en altura a las torres de las fachadas de la Pasión y del Nacimiento.
Marzo del 2020 La Junta Constructora de la Sagrada Família para las obras de construcción ante la emergencia sanitaria provocada por la pandemia de la COVID-19.
Octubre del 2020 Se retoman las obras, que se centran en finalizar la torre de la Virgen María, la cual ya cuenta con todos los niveles de paneles colocados. Solo faltan los elementos del terminal, de 25 metros, que estará coronado por una estrella iluminada de doce puntas.
2021
Durante el 2021 todos los esfuerzos se centran en acabar la torre de la Virgen María, la segunda más alta del conjunto de la Basílica con 138 metros de altura.
En abril del 2021 se empieza la construcción del fuste o pináculo, parte intermedia del terminal de la torre de la Virgen María, de 18 metros de altura, que empieza en seis patas y finaliza en tres puntas o brazos de apoyo de la estrella luminosa. Durante este mes se coloca el encofrado y el armado del tercio inferior, pieza de 10,80 metros que cambia de forma evidente el skyline de la ciudad, ya que hace que la torre llegue a los 127 metros de altura. Es la pieza de mayor longitud (10,80 metros) que se ha subido nunca hasta ahora a la Sagrada Familia.

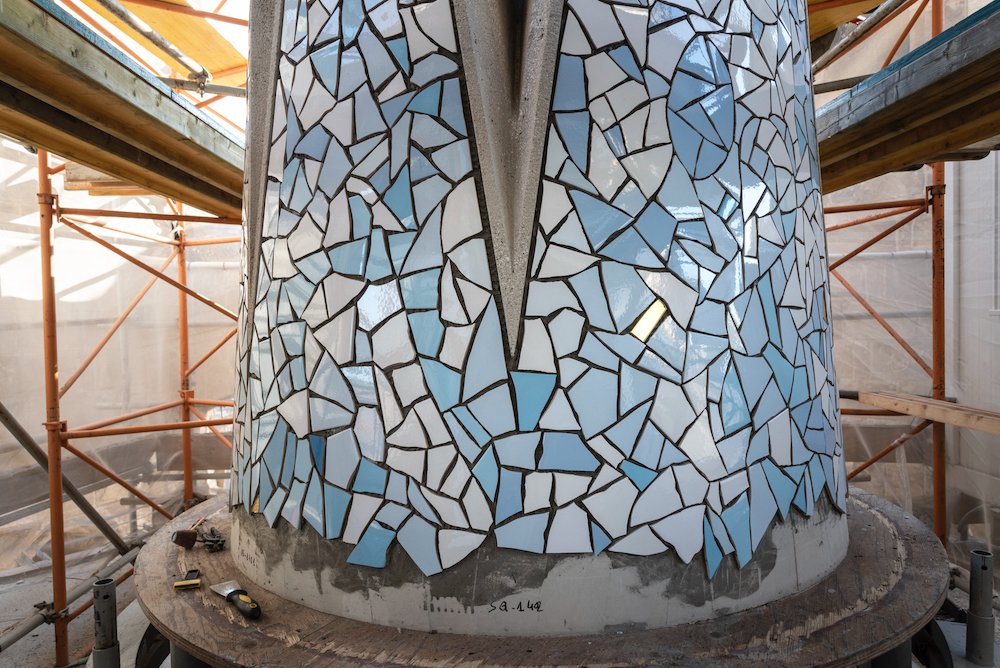

En julio del 2021 se ornamenta el fuste con trencadís. En este momento está colocada su parte inferior. La parte superior e inferior del fuste se recubren de trencadís artístico de gres cerámico con colores que van desde los azules a los blancos, con algunos puntos de mosaico veneciano dorado.
En septiembre del 2021 se coloca el tercio superior del fuste de la torre de la Virgen María. Con la colocación del tercio superior la torre ya llega a los 134 metros.

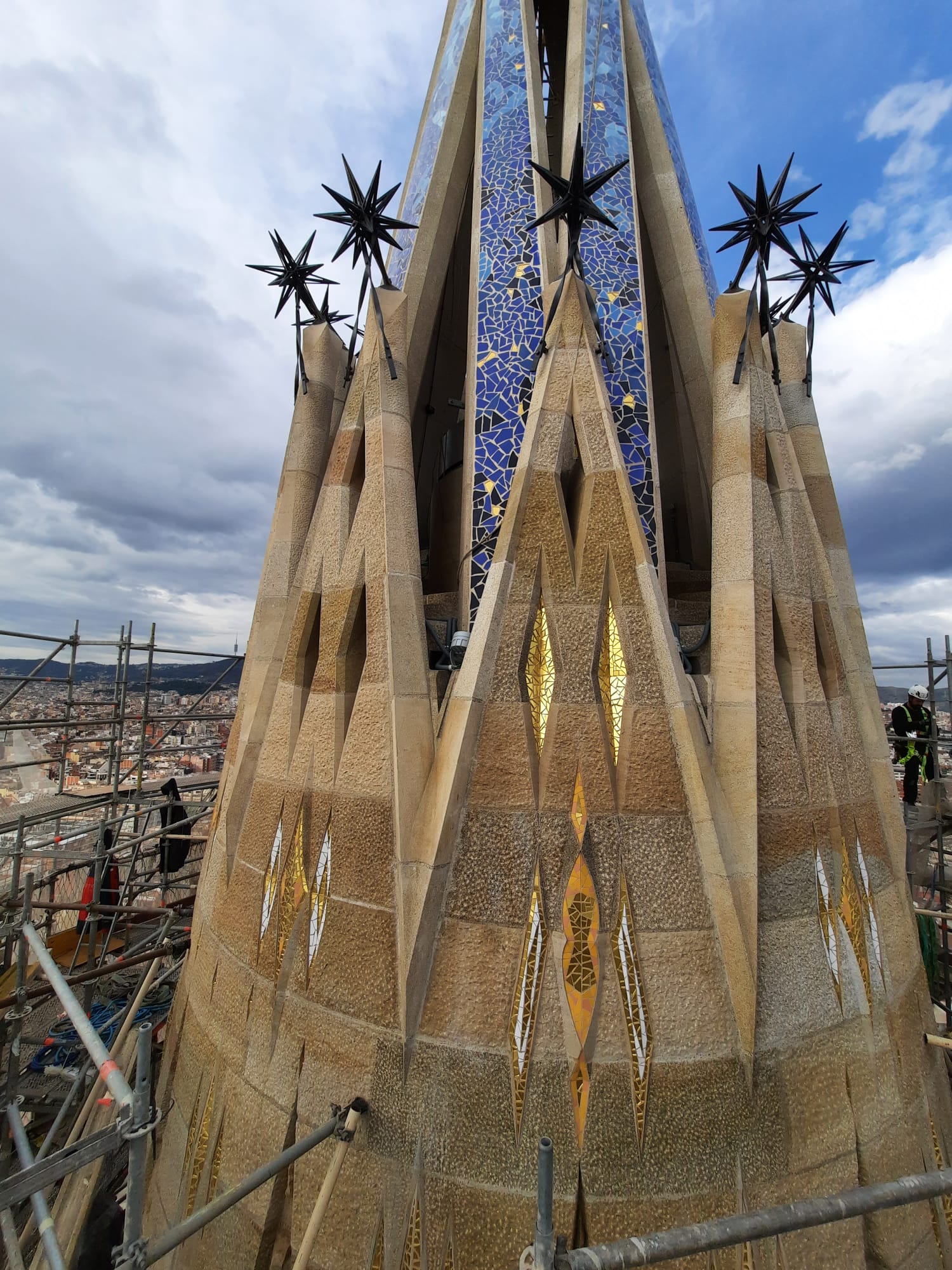

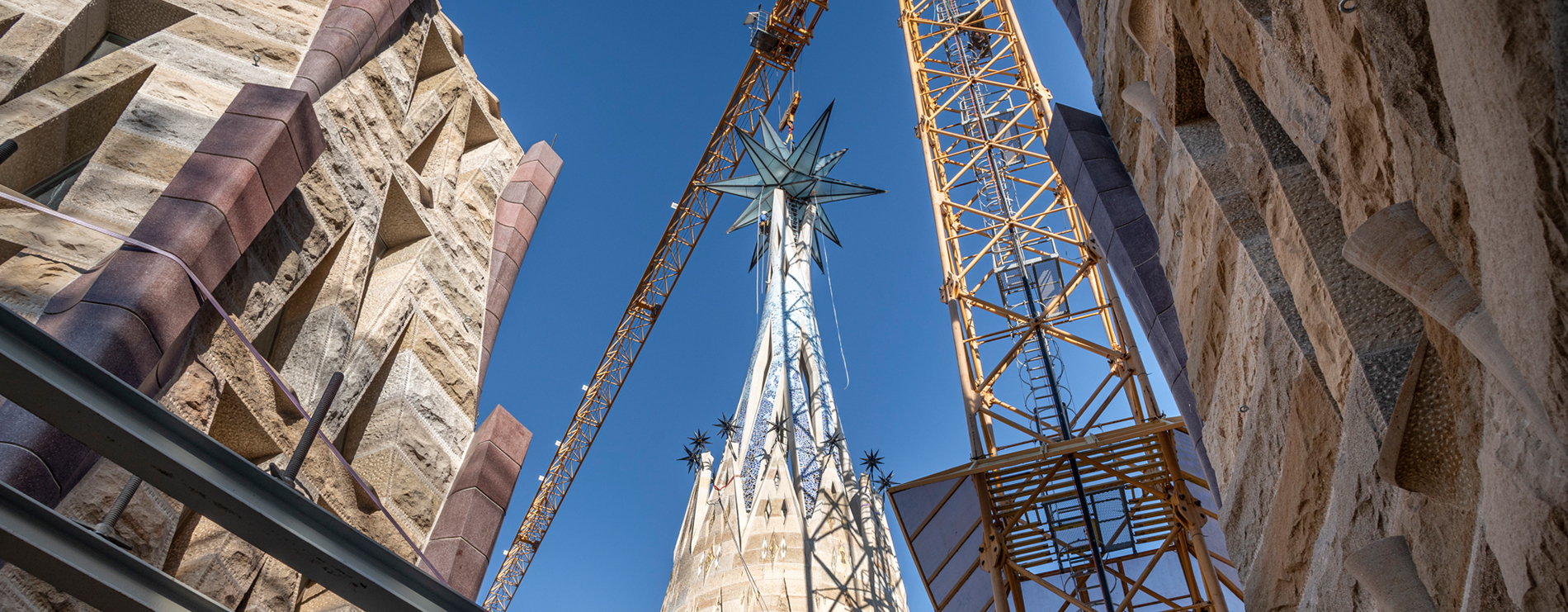

El 9 de noviembre se colocaron las doce estrellas de forja que culminan la corona de la torre de la Virgen María.

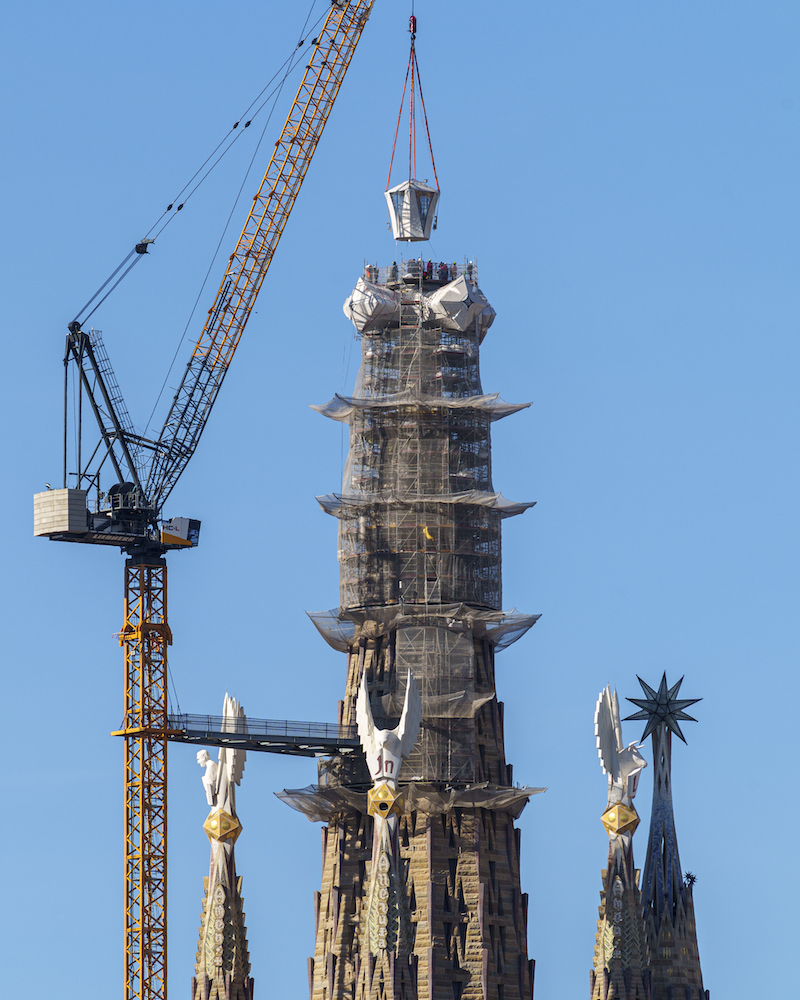

El 29 de noviembre se colocó la estrella de la Virgen María. Un hecho histórico al tratarse de la última pieza que se coloca en la torre y que cambia el perfil de la ciudad de Barcelona.
El día 8 de diciembre del 2021, la Sagrada Familia inauguró la torre de la Virgen María con el acto central de la eucaristía y con la posterior bendición e iluminación, por primera vez, de la segunda torre más alta ya finalizada.
2022
Durante el 2022 se finalizan dos de las cuatro torres de los Evangelistas, la de Lucas y la de Marcos. La torre de Jesucristo sube dos niveles, alcanzando el octavo nivel de los doce que tendrá y situando la torre en los 125,85 metros de altura. . El día 16 de diciembre del 2022 se iluminan por primera vez los terminales de las torres de los Evangelistas Lucas y Marcos, dos de las cuatro torres de los Evangelistas que forman parte del conjunto de torres centrales.
2023
El día 12 de noviembre del 2023 la Sagrada Familia inauguró el conjunto de las cuatro torres de los Evangelistas, con el acto central de la eucaristía y con la posterior bendición e iluminación por primera vez. Como parte del conjunto de torres centrales, las torres de los Evangelistas rodean la torre de Jesús y miden 135 metros de altura, y son así las terceras más altas del templo. Junto con la torre de la Virgen María, quedan finalizadas cinco de las seis torres centrales. Está previsto finalizar la torre central de Jesús en el 2026.
